Bekalan elektrik lebih kukuh, stabil di Pulau Pinang
GEORGETOWN - Projek Pengukuhan Bekalan Elektrik Pulau Pinang melalui talian penghantaran keempat yang sedang dilaksanakan adalah sebahagian daripada pelaburan berterusan Tenaga Nasional Berhad (TNB) membangunkan Grid Nasional sejajar keperluan peralihan tenaga negara.
Presiden dan Ketua Pegawai Eksekutif TNB, Datuk Ir Baharin Din berkata, kerja-kerja asas projek terbabit sedang dilaksanakan dan dijangka siap pada Ogos 2024.
Menurutnya, apabila sempurna kelak, ia mampu menyalurkan 2,000 megawatts (MW) sekali gus menjamin kestabilan bekalan di Pulau Pinang dalam jangka panjang.

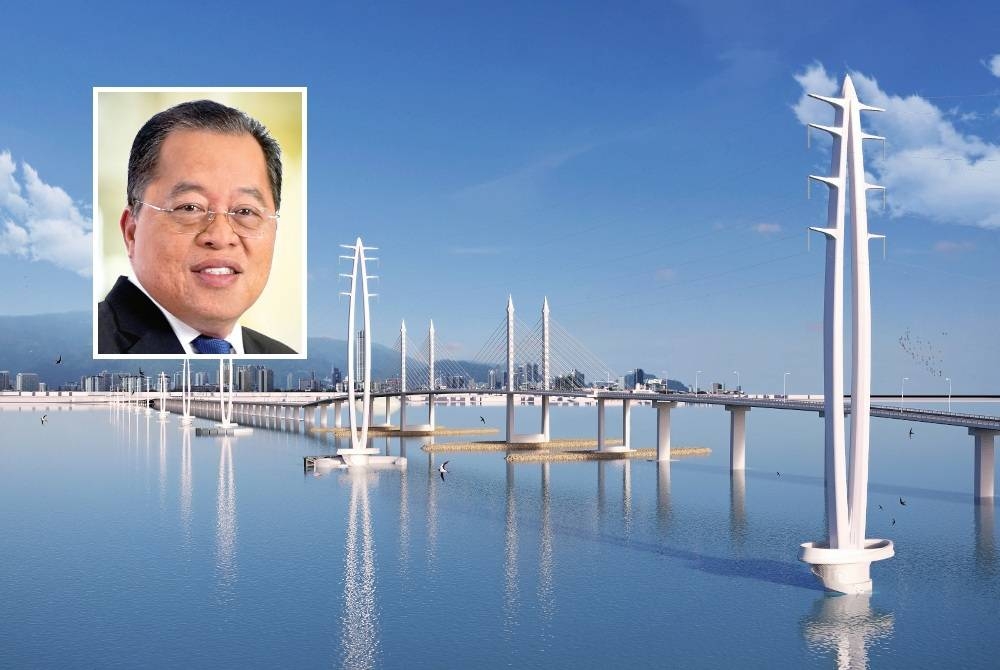

"Komponen projek bernilai lebih RM500 juta itu merangkumi pembinaan talian atas sejauh 8.5 kilometer dengan menara ikonik yang selari dengan Jambatan Pulau Pinang.
"Pencawang Masuk Utama (PMU) di Perai akan dihubungkan kepada PMU The Light yang akan dibina berhampiran Kem Tentera Batu Uban, seterusnya kabel 132 kilovolt (kV) baru bawah tanah sepanjang 3.3km ke PMU Gelugor,"katanya menerusi kenyataan di sini, pada Khamis.
Baharin berkata, ketika ini bahagian pulau menerima bekalan melalui Stesen Janakuasa (SJ) Gelugor dan dua kabel dasar laut serta satu kabel bawah jambatan yang berusia 21 hingga 38 tahun.
Jelasnya, kos selenggaraan SJ Gelugor dan dua kabel bawah jambatan itu tinggi di samping pernah mengalami kerosakan.
“Penghantaran terus talian atas ini membolehkan pengguna dan pelabur di Pulau Pinang menikmati sistem bekalan lebih kukuh, cekap dan stabil termasuk dari segi kepantasan mengesan sebarang kerosakan atau gangguan.
"Ini menepati keperluan kerajaan negeri dan rakyat Pulau Pinang yang memerlukan bekalan tenaga yang kukuh bagi melaksanakan pembangunan fizikal termasuk rangkaian perhubungan jalan raya, pengangkutan awam, meningkatkan kapasiti pelabuhan dan lapangan terbang, selain kegiatan tebus guna tanah untuk tujuan pembangunan penempatan dan komersial," katanya.
Sementara itu, Baharin berkata, TNB membuat pelaburan berterusan dalam pembangunan grid yang menjadi pemboleh utama peralihan tenaga dengan menghubungkan seluruh rantaian perkhidmatan TNB daripada penjanaan kepada penghantaran dan pembahagian sehinggalah ke premis pelanggan.
“Kami akan terus memastikan rangkaian pembahagian TNB kekal berdaya harap, mudah pulih daripada gangguan dan diautomasikan sepenuhnya untuk memenuhi keperluan masa hadapan, selaras dengan evolusi peralihan tenaga,” katanya.
Mengenai pelaksanaan projek, Baharin berkata, fasa seterusnya adalah kerja penanaman cerucuk di laut, pemasangan menara dan disusuli dengan kerja-kerja merentang pengalir yang dijangka akan dimulakan tidak lama lagi.
Jelasnya, projek berkenaan mendapat kelulusan Kajian Impak Alam Sekeliling (Environmental Impact Assessment - EIA) dan pelaksanaannya tidak menjejaskan dasar laut kerana pihak TNB dan Kontraktor yang dilantik akan mematuhi syarat-syarat Pelan Pengurusan Alam Sekitar (EMP) bagi memelihara keadaan alam sekeliling.
"Semua kerja-kerja tersebut mendapat permit dan diawasi oleh agensi-agensi Kerajaan seperti Lembaga Lebuhraya Malaysia (LLM), Jabatan Laut Malaysia (JLM), Suruhanjaya Pelabuhan Pulau Pinang (PPC) dan sebagainya. Prosedur dan kaedah pembinaan akan tertakluk kepada syarat-syarat yang dinyatakan di dalam permit.
"Ia dilaksanakan oleh gabungan tiga syarikat berpengalaman dalam pembinaan talian atas dan kerja-kerja pembinaan di laut iaitu Multi Discovery Sdn Bhd – KACC Construction Sdn Bhd – CHEC Construction (M) Sdn Bhd JV secara tender terbuka," katanya.
Muat turun aplikasi Sinar Harian. Klik di sini!
